Was ist OKR? Erklärung, Nutzen und Verwendung der Methode
OKR steht für Objectives and Key Results und bezeichnet ein Zielsystem, das Strategie in kurzzyklisch überprüfbare Ziele übersetzt. Ein OKR besteht aus einem qualitativen Objective, das die Richtung vorgibt, und zwei bis fünf messbaren Key Results als Ergebnisnachweis. Geplant, überprüft und neu gesetzt werden diese Ziele typischerweise in Zyklen von drei Monaten.
Die OKR Definition grenzt sich klar von benachbarten Steuerungsinstrumenten ab. OKR ist kein Kennzahlensystem und ersetzt keine Projektpläne: KPI messen den laufenden Betrieb und beschreiben, wie gut das Bestehende funktioniert, während OKR eine gezielte Veränderung gegenüber dem Ausgangszustand herbeiführen. Auch von der klassischen Zielvereinbarung nach Management by Objectives unterscheidet sich der Ansatz deutlich. Dort werden Ziele jährlich, top-down und gekoppelt an die variable Vergütung vereinbart. OKR arbeiten quartalsweise, sind unternehmensweit transparent und bewusst von Boni entkoppelt.
Vier Aspekte prägen das Konzept: der Aufbau aus Objective und Key Results zum sogenannten OKR-Set (ein Objective mit den zugehörigen Key Results), die Ebenenlogik des Frameworks vom Purpose über das Moal (Mid-term Goal) bis zu den Initiativen, der wiederkehrende Zyklus aus Planning, Weekly und Review sowie die Vorteile und Grenzen in der praktischen Anwendung. Entwickelt wurde der Ansatz bei Intel durch Andy Grove, durch John Doerr fand er bei Google Verbreitung und ist heute in Konzernen ebenso im Einsatz wie im Mittelstand.
Für Projektorganisationen ist die OKR Methode vor allem deshalb interessant, weil sie die strategische Ebene mit laufenden Einzel- und Multiprojekten verbindet. Sie funktioniert parallel zu klassischen, agilen und hybriden Vorgehensmodellen, weil sie Ergebnisse misst und keine Vorgehensweise vorschreibt. Im Multiprojektmanagement liefert sie damit einen gemeinsamen Bezugsrahmen für Priorisierungsentscheidungen, ohne bestehende Termin-, Ressourcen- und Kostenpläne anzutasten. Fokussierung und Transparenz sind dabei keine Nebeneffekte, sondern die eigentlichen Wirkmechanismen.
Eine realistische Einordnung gehört dazu: OKR entfalten ihre Wirkung nur bei konsequent eingehaltenem Zyklus, durchgängiger Transparenz über alle Ebenen und dem Verzicht auf jede Kopplung an die Leistungsbeurteilung. Die Einführung erzeugt in den ersten Zyklen spürbaren Aufwand. Hinzu kommt eine Besonderheit, die in klassisch geprägten Organisationen zunächst irritiert: Eine Zielerreichung von 100 Prozent gilt im OKR-Framework nicht als Bestleistung, sondern als Hinweis auf zu geringe Ambition. Das Prinzip beruht auf psychologischer Skalierung. Ein Team, das 70 Prozent eines sehr ehrgeizig gesetzten Ziels erreicht, erzielt in der Regel mehr absoluten Fortschritt als ein Team, das ein sicher erreichbares Ziel vollständig abarbeitet. Konstante Bestwerte sind deshalb ein Signal an das Management, die Ziele mutiger zu stecken.
Inhaltsverzeichnis
- Was sind Objectives?
- Was sind Key Results?
- Was ist ein OKR-Set?
- Wie funktioniert die OKR-Methode?
- Woher stammt die OKR-Methode?
- Welche Elemente und Ebenen umfasst das OKR-Framework?
- Wie läuft der OKR-Zyklus ab?
- Was sind die Vorteile der OKR-Methode im Projektmanagement?
- Welche Nachteile und Risiken hat das Objective Key Result Framework?
- Wie wird OKR im Projektmanagement angewendet?
- Wie formuliert man ein gutes OKR-Set?
- Worauf sollte man bei der Einführung von OKR achten?
- Was ist der Unterschied zwischen OKR und anderen Zielsystemen?
- Fazit zu Objective Key Results (OKR) im Projektmanagement
- Häufig gestellte Fragen zu OKR
Was sind Objectives?
Das Objective ist die qualitative Hälfte eines OKR: Es beschreibt die Richtung eines Zyklus, ohne selbst messbar zu sein.
Ein Objective ist die qualitativ formulierte Zielbeschreibung eines OKR-Sets und beantwortet die Frage, wohin ein Team oder ein Bereich im laufenden Zyklus will. Es benennt einen angestrebten Zustand oder einen Nutzen, keine Aufgabe und keine Aktivität. Der Unterschied ist in der Praxis entscheidend: „Ein neues Statusreporting einführen“ beschreibt eine Tätigkeit, „Projektstatus jederzeit belastbar beurteilen können“ beschreibt einen Zustand, auf den unterschiedliche Wege führen können.
Objectives enthalten keine Zahlen. Sie sind ambitioniert formuliert, richtungsweisend und so verständlich, dass auch Beschäftigte außerhalb des Teams die Zielrichtung ohne Rückfragen erfassen. Ihre Gültigkeit endet mit dem Zyklus, für den sie formuliert wurden. Damit unterscheiden sie sich von Leitbildern oder Jahreszielen, die über längere Zeiträume Bestand haben.
Als Richtwert gelten zwei bis maximal fünf Objectives je Team und Zyklus. Diese Begrenzung ist Teil der Methode und keine Formalie. Sie erzwingt eine bewusste Entscheidung darüber, was in den kommenden drei Monaten Vorrang hat, und macht damit auch die Nicht-Ziele sichtbar. Ohne diese Fokussierung verteilt sich die Aufmerksamkeit auf zu viele parallele Stoßrichtungen, und die Steuerungswirkung verpufft.
Drei Kurzbeispiele für Objectives aus dem Projektumfeld:
- Wir schaffen einen jederzeit belastbaren Überblick über alle laufenden Projekte.
- Wir liefern zugesagte Meilensteine spürbar zuverlässiger als im Vorjahr.
- Wir setzen unsere knappen Fachressourcen dort ein, wo sie den größten Zielbeitrag leisten.

Was sind Key Results?
Key Results liefern den messbaren Nachweis, ob ein Objective erreicht wurde. Sie müssen sich deshalb immer über eine Zahl ausdrücken lassen.
Ein Objective wird durch zwei bis fünf Key Results ergänzt. Jedes einzelne enthält eine Metrik, einen Ausgangswert und einen Zielwert. Die zentralen Merkmale im Überblick:
- Messbarkeit: Jedes Key Result enthält eine Metrik mit Ausgangswert (Baseline, also der Stand zu Zyklusbeginn) und Zielwert. Ohne Baseline lässt sich am Zyklusende nicht beurteilen, ob sich tatsächlich etwas verändert hat.
- Ergebnisorientierung: Gemessen wird der Outcome, also die eingetretene Wirkung, nicht der Output in Form erledigter Aktivitäten. Eine abgeschlossene Maßnahme ist kein Key Result.
- Anzahl: Zwei bis fünf Key Results je Objective haben sich als tragfähiger Rahmen etabliert. Darüber hinaus steigt der Pflegeaufwand schneller als der Erkenntnisgewinn.
- Ambitionsniveau: Bei bewusst ehrgeizig gesetzten Key Results gilt eine Zielerreichung von 70 bis 80 Prozent als voller Erfolg. Die Methodik geht davon aus, dass 70 Prozent eines sehr hoch gesteckten Ziels mehr Wirkung erzeugen als 100 Prozent eines defensiv gesetzten Ziels.
- Zeitbezug: Die Gültigkeit endet mit dem Zyklus. Am Zyklusende folgt das Grading, also die Bewertung der Zielerreichung auf einer Skala von 0,0 bis 1,0, danach eine Neubewertung für den kommenden Zyklus.
Ein vollständiges Beispiel aus dem Projektumfeld macht das Zusammenspiel greifbar. Zum Objective „Wir liefern zugesagte Meilensteine spürbar zuverlässiger“ passen etwa zwei Key Results: Reduzierung der durchschnittlichen Terminabweichung je Meilenstein von 12 auf 5 Tage sowie Erhöhung des Anteils termingerecht abgeschlossener Arbeitspakete von 64 auf 85 Prozent. Beide Werte lassen sich aus dem laufenden Projektcontrolling ableiten, beide beschreiben eine Wirkung und keine Tätigkeit. Erreicht das Team am Zyklusende 7 Tage Abweichung und 80 Prozent Termintreue, ergibt das ein Grading von rund 0,7 beziehungsweise 0,76 und damit ein gutes Ergebnis.
Was ist ein OKR-Set?
In der Praxis treten Objective und Key Results nie getrennt auf. Sie bilden gemeinsam das OKR-Set, die Arbeitseinheit der Methode.
Ein OKR-Set ist die Kombination aus einem Objective und den zugehörigen zwei bis fünf Key Results und damit die kleinste vollständige Einheit des Zielsystems. Erst diese Kombination erzeugt Steuerungswirkung: Das Objective liefert die Richtung und beantwortet das Wozu, die Key Results liefern den Nachweis und beantworten das Woran. Ein Objective ohne Key Results bleibt eine Absichtserklärung, Key Results ohne Objective sind eine Kennzahlensammlung ohne erkennbaren Zweck.
OKR-Sets werden pro Ebene gebildet: auf Unternehmens-, Bereichs- und Teamebene. Sie sind für alle Beteiligten einsehbar, unabhängig von Hierarchie oder Bereichszugehörigkeit. Diese Transparenz ist die Voraussetzung für Alignment, also die inhaltliche Abstimmung der Ziele über Ebenen hinweg. Teams sehen, welche Stoßrichtungen die angrenzenden Bereiche verfolgen, und können ihre eigenen Sets darauf beziehen, bevor Doppelarbeit oder widersprüchliche Prioritäten entstehen.
Ein OKR-Set gilt genau für einen Zyklus. Am Zyklusende wird es bewertet und nicht stillschweigend fortgeschrieben. Bleibt ein Thema relevant, wird es im nächsten Planning neu verhandelt, häufig mit angepasster Metrik oder verschobenem Zielwert. Diese bewusste Neuentscheidung verhindert, dass sich Ziele über Quartale hinweg unbemerkt in Daueraufgaben verwandeln.

Wie funktioniert die OKR-Methode?
Die OKR Methode beruht auf vier Wirkprinzipien, die erst im Zusammenspiel greifen: Fokussierung auf wenige Ziele, Abstimmung über Ebenen hinweg, unternehmensweite Transparenz und kurze Überprüfungszyklen. Fällt eines dieser Prinzipien weg, verliert der gesamte Prozess an Wirkung.
Im Kern übersetzt die Methode langfristige Strategie in kurzzyklische, überprüfbare Ziele und arbeitet dabei in wiederkehrenden Zyklen von in der Regel drei Monaten. Die Zielsetzung erfolgt als Kombination aus top-down und bottom-up: Die Führung steckt den strategischen Rahmen ab, die Teams gestalten ihn inhaltlich aus. Als Faustregel hat sich ein Verhältnis von etwa 40 zu 60 etabliert. Die tragenden Prinzipien im Einzelnen:
- Fokussierung: Wenige Ziele je Zyklus statt paralleler Zielvielfalt. Die Begrenzung zwingt zu einer expliziten Entscheidung darüber, welche Themen im Quartal Vorrang haben und welche nicht.
- Alignment: Ziele werden zwischen Unternehmens-, Bereichs- und Teamebene abgestimmt, statt mechanisch heruntergebrochen zu werden. Der Top-down-Anteil liefert den Rahmen, der Bottom-up-Anteil die inhaltliche Ausgestaltung.
- Transparenz: Alle OKR-Sets sind unternehmensweit einsehbar. Die Sichtbarkeit erzeugt Abstimmung, ohne dass zusätzliche Steuerungsschleifen oder Reporting-Runden nötig werden.
- Kurze Zyklen: Geplant, überprüft und neu bewertet wird im Quartalsrhythmus. Ergänzend hat sich eine wöchentliche Check-in-Routine bewährt: Branchenübergreifende Auswertungen zeigen, dass Teams mit wöchentlichem Check-in ihre Ziele im Quartal mit rund 43 Prozent höherer Wahrscheinlichkeit erreichen als Teams, die den Fortschritt nur monatlich oder sporadisch prüfen.
- Entkopplung von der Leistungsbeurteilung: OKR sind bewusst nicht an Boni oder Zielvereinbarungsgespräche gebunden. Nur so lassen sich Stretch Goals (bewusst ambitioniert gesetzte Ziele) formulieren, ohne dass Teams sich absichern.
Ebenso wichtig ist die Abgrenzung dessen, was OKR nicht leisten. Sie sind kein Aufgabenmanagement und ersetzen weder Projektstrukturplan noch Termin-, Ressourcen- oder Kostenplanung. Sie sind auch kein Kennzahlen-Reporting des Tagesgeschäfts. Was die Methode leistet, ist eine Priorisierung: Sie legt fest, woran ein Team im laufenden Zyklus vorrangig arbeitet. Die operative Umsetzung bleibt dort, wo sie hingehört, nämlich in den bestehenden Projektplänen, Backlogs und Aufgabenlisten.
Woher stammt die OKR-Methode?
OKR ist keine Neuerfindung des Google-Zeitalters, sondern eine Weiterentwicklung des Management by Objectives (Führung über vereinbarte Ziele), die bei Intel entstand und über Google Verbreitung fand.
Den Ausgangspunkt bildet Peter Drucker, der Management by Objectives 1954 beschrieb. Sein Grundgedanke: Führungskräfte und Mitarbeitende vereinbaren Ziele, statt Anweisungen weiterzureichen. In der betrieblichen Praxis zeigten sich jedoch drei Schwächen. Die Ziele wurden jährlich vereinbart und veralteten in dynamischen Märkten schnell, sie entstanden überwiegend top-down, und ihre Erreichung war häufig nur schwer messbar.
Andy Grove entwickelte das Konzept in den 1970er-Jahren bei Intel weiter, intern zunächst unter Bezeichnungen wie iMBOs. Seine Korrekturen setzten genau an den Schwachstellen des ursprünglichen Ansatzes an: Er ergänzte messbare Key Results, verkürzte den Zyklus von jährlich auf quartalsweise, weil sich der Technologiemarkt zu schnell wandelte, und machte die Ziele intern transparent. Entscheidend war zudem die bewusste Entkopplung der Zielerreichung von der Vergütung. Grove hatte erkannt, dass vergütungsgekoppelte Ziele systematisch zu niedrig angesetzt werden und eine ehrliche Zielvereinbarung damit unmöglich wird.
John Doerr, ehemaliger Intel-Mitarbeiter, führte OKR 1999 bei Google ein. Von dort verbreitete sich das Zielsystem zunächst in der Tech-Branche und später branchenübergreifend. Doerrs Buch „Measure What Matters“ machte die Methode 2018 einem breiten Management-Publikum zugänglich. Zum Anwenderkreis zählen heute Konzerne ebenso wie mittelständische Unternehmen im deutschsprachigen Raum.
Welche Elemente und Ebenen umfasst das OKR-Framework?
Das OKR Framework umfasst fünf Ebenen, die sich in ihrem Zeithorizont unterscheiden und von der langfristigen Unternehmensausrichtung bis zur konkreten Maßnahme durchgängig ineinandergreifen.
- Purpose: Der langfristige Unternehmenszweck, mehrjährig angelegt und nicht an Zyklen gebunden. Er liefert den Rahmen, an dem sich alle Unternehmensziele darunter ausrichten.
- Moal (Mid-term Goal): Das mittelfristige Ziel, in der Regel auf ein Jahr angelegt. Es konkretisiert die Unternehmensziele des laufenden Geschäftsjahres.
- Objectives: Qualitative Zyklusziele mit einem Horizont von drei Monaten, gebildet auf Unternehmens-, Bereichs- und Teamebene.
- Key Results: Die messbaren Ergebnisse zum jeweiligen Objective, ebenfalls auf den Zyklus von drei Monaten bezogen.
- Initiativen und Maßnahmen: Konkrete Aktivitäten zur Zielerreichung, wochenbezogen geplant und nachgehalten.
| Element | Zeithorizont | Verantwortungsebene |
|---|---|---|
| Purpose | mehrjährig, unbefristet | Geschäftsführung / Gesellschafter |
| Moal | rund 12 Monate | Geschäftsführung / Bereichsleitung |
| Objectives | 3 Monate | Unternehmen, Bereich, Team |
| Key Results | 3 Monate | Team, benannter Owner je Key Result |
| Initiativen und Maßnahmen | Wochen | Team, Projektleitung |
Je weiter unten ein Element in dieser Ordnung steht, desto stärker liegt die Verantwortung im Team statt in der Führung, und desto konkreter wird der Beitrag zur Fokussierung im Tagesgeschäft. Fehlt eine der oberen Ebenen, verlieren die OKR-Sets ihren strategischen Bezug und werden zu isolierten Teamzielen. Genau dieser Durchgriff von der Strategie bis zur Umsetzung ist auch das Grundprinzip der strategischen Planung von Projektportfolios, bei der jedes Vorhaben einen nachvollziehbaren Beitrag zu übergeordneten Zielen leisten muss. Initiativen und Maßnahmen sind dabei ausdrücklich nicht Teil des OKR-Sets, sondern bilden die Umsetzungsebene darunter.
1. Purpose
Der Purpose beschreibt den langfristigen Zweck und die Existenzberechtigung eines Unternehmens. Er ist an keinen Zyklus gebunden, qualitativ formuliert und nicht messbar. Über Jahre hinweg bleibt er unverändert oder wandelt sich allenfalls in Nuancen. Seine Funktion im Framework besteht darin, den Bezugsrahmen zu liefern, an dem sich alle darunterliegenden Ziele ausrichten lassen.
In Unternehmen ohne ausdrücklich formulierten Purpose übernehmen eine bestehende Vision oder Mission diese Funktion. Entscheidend ist nicht die Bezeichnung, sondern dass ein verbindlich formulierter Orientierungsrahmen existiert. Fehlt er vollständig, entfällt die Richtungsprüfung für die OKR-Sets: Teams können dann zwar messbare Ziele formulieren, aber niemand kann beurteilen, ob diese Ziele in die richtige Richtung weisen.
2. Moal (Mid-term Goal)
Das Moal, ausgeschrieben Mid-term Goal, ist das mittelfristige Ziel zwischen dem übergeordneten Zweck und den Quartals-Objectives. Formuliert wird es üblicherweise für einen Zeitraum von zwölf Monaten. Es beantwortet die Frage, welchen Schritt in Richtung des Unternehmenszwecks die Organisation im laufenden Jahr gehen will, und bündelt dafür in der Regel ein bis drei zentrale Stoßrichtungen.
Aus dem Moal leiten die Teams ihre Quartals-Objectives ab. Damit entsteht die inhaltliche Verbindung zwischen Jahresstrategie und Zyklusarbeit, die in vielen Organisationen fehlt. Ein Moal ist dabei ambitionierter und deutlich weniger detailliert als ein Jahresziel im klassischen Zielvereinbarungssystem. Es benennt keine Maßnahmenliste und keine Meilensteinkette, sondern eine Richtung mit erkennbarem Anspruchsniveau, aus der sich über vier Zyklen hinweg unterschiedliche Objectives ableiten lassen.
3. Objectives
Auf Framework-Ebene sind Objectives die zyklusbezogene Konkretisierung des Moals. Gebildet werden sie auf Unternehmens-, Bereichs- und Teamebene, wobei jede Ebene ihre eigenen Formulierungen verantwortet. Team-Objectives entstehen ausdrücklich nicht durch Kaskadierung (mechanisches Herunterbrechen von Zielen über Hierarchieebenen), sondern durch inhaltliche Abstimmung. Teams formulieren eigene Objectives, die erkennbar auf die übergeordneten einzahlen, sie aber nicht wortgleich wiederholen.
Nicht jedes Team muss zu jedem Unternehmens-Objective beitragen. Entscheidend ist der nachvollziehbare Beitrag einzelner Teams, nicht die vollständige Abbildung aller übergeordneten Ziele in jeder Organisationseinheit. Der Versuch, eine lückenlose Matrix herzustellen, führt regelmäßig zu künstlichen Zielen ohne inhaltlichen Kern. Objectives einer Ebene sind für alle anderen Ebenen einsehbar, was Alignment ohne zusätzliche Abstimmungsrunden ermöglicht.
4. Key Results
Im Framework konkretisieren Key Results, woran der Fortschritt eines Objectives auf der jeweiligen Ebene abgelesen wird. Sie übersetzen die qualitative Richtung in prüfbare Größen und machen damit erst beurteilbar, ob eine Ebene ihren Beitrag geleistet hat. Eine Besonderheit sorgt für die vertikale Verbindung: Ein Key Result eines übergeordneten Objectives kann zum Objective eines untergeordneten Teams werden. Was auf Bereichsebene als Messgröße erscheint, ist auf Teamebene die eigentliche Zielrichtung.
Jede Ebene verantwortet ihre eigenen Key Results. Eine Ebene übernimmt keine fremden Messgrößen unverändert, denn Verantwortlichkeit setzt Beeinflussbarkeit voraus. Key Results werden im laufenden Zyklus fortlaufend aktualisiert und am Zyklusende bewertet, nicht erst im Nachhinein rekonstruiert.
5. Initiativen und Maßnahmen
Initiativen und Maßnahmen sind die konkreten Aktivitäten, mit denen ein Team seine Key Results beeinflusst. Sie sind kein Bestandteil des OKR-Sets, sondern die Umsetzungsebene darunter. Die Trennung ist zentral: Key Results beschreiben, was erreicht werden soll, Initiativen, was dafür getan wird. Eine abgeschlossene Initiative garantiert kein erreichtes Key Result, weil sich die erhoffte Wirkung nicht zwangsläufig einstellt. Genau diese Unschärfe macht die wöchentliche Überprüfung notwendig.
Geplant und nachgehalten werden Initiativen typischerweise wöchentlich, häufig in bestehenden Backlogs, Aufgabenlisten oder Projektplänen. In Projektorganisationen sind Initiativen ohnehin meist laufende Projekte oder einzelne Arbeitspakete, deren Beitrag zu einem Key Result dokumentiert wird. Bewährt hat sich, Initiativen unmittelbar als Projekte oder Arbeitspakete in der bestehenden Projektstruktur abzubilden. Die Erstellung eines detaillierten Projektplans stellt dabei sicher, dass Ressourcen, Termine und Budgets verbindlich zugeordnet und der Fortschritt systematisch verfolgt wird, statt dass Initiativen als unverbindliche Ideen im Raum stehen bleiben.
Wie läuft der OKR-Zyklus ab?
Der OKR Zyklus ist ein fester Ablauf aus fünf wiederkehrenden Terminen, die sich über ein Quartal verteilen und die Ziele von der Planung bis zur abschließenden Bewertung begleiten.
- OKR Planning (einmal je Zyklus, zu Zyklusbeginn): Formulierung und Abstimmung der OKR-Sets auf allen beteiligten Ebenen. Ergebnis sind verabschiedete Sets mit dokumentierten Ausgangswerten.
- Weekly (wöchentlich, 15 bis 30 Minuten): Aktualisierung des Fortschritts je Key Result und Klärung von Hindernissen im Team.
- Check-in (monatlich oder zur Zyklusmitte): Zwischenstand über alle Sets hinweg und gegebenenfalls Anpassung der Maßnahmen, wenn Initiativen nicht die erwartete Wirkung zeigen.
- OKR Review (am Zyklusende): Bewertung der Zielerreichung je Key Result anhand der erreichten Ist-Werte.
- Retrospektive (direkt nach dem Review): Rückblick auf die Zusammenarbeit und den Prozess, nicht auf die Zielerreichung.

Die Termine sind unterschiedlich getaktet, greifen aber ineinander: Planning und Review finden einmal je Zyklus statt, das Weekly wöchentlich, das Check-in als monatlicher Zwischenstand. Review und Retrospektive eines Zyklus liefern unmittelbar die Grundlage für das folgende Planning, weil sowohl die Ergebnisse als auch die Erfahrungen mit dem Prozess in die neue Zielsetzung einfließen. Ein Zeitpuffer von ein bis zwei Wochen zwischen zwei Zyklen ist üblich und sinnvoll, damit Auswertung und Neuplanung nicht in denselben Tagen zusammenfallen. Die Wirkung der Methode entsteht durch die konsequente Wiederholung dieses Ablaufs. Werden Termine ausgelassen, verlieren die OKR-Sets im Alltag schnell an Präsenz und werden nicht mehr nachgehalten.
Wie lange dauert ein OKR-Zyklus?
Der Standardzyklus dauert drei Monate und orientiert sich am Quartal. Verbreitet sind auch Vier-Monats-Zyklen mit drei Zyklen pro Jahr, die etwas mehr Zeit für die Umsetzung lassen und den Planungsaufwand über das Jahr reduzieren. Die Zykluslänge ist in beiden Fällen ein bewusster Kompromiss: kurz genug, um auf Veränderungen reagieren zu können, und lang genug, damit messbare Veränderungen überhaupt eintreten.
Kürzere Zyklen von sechs bis acht Wochen kommen in stark dynamischen Umfeldern vor, etwa in der Produktentwicklung mit kurzen Marktzyklen. Sie erhöhen den Planungs- und Abstimmungsaufwand allerdings deutlich, weil Planning, Review und Retrospektive in gleicher Frequenz mitlaufen. Unabhängig von der gewählten Länge sollte der Quartalsrhythmus oder eine alternative Taktung im Unternehmen einheitlich gelten. Nur dann können sich die Ebenen inhaltlich aufeinander beziehen und ihre Sets zeitlich synchron bewerten.
Wie verläuft das OKR Planning?
Das OKR Planning findet zu Beginn jedes Zyklus statt und dauert je nach Teamgröße üblicherweise zwischen zwei und vier Stunden. Es ist der einzige Termin, in dem die Sets vollständig neu erarbeitet werden, und folgt einem festen Ablauf:
- Rückblick auf den vorherigen Zyklus einschließlich der Grading-Ergebnisse und der Erkenntnisse aus der Retrospektive.
- Vorstellung der übergeordneten Ziele durch die Führungsebene als Rahmen für die Teamarbeit.
- Entwurf der Team-Objectives durch das Team selbst, zunächst ohne Messgrößen.
- Ableitung der Key Results je Objective inklusive Metrik, Ausgangswert und Zielwert.
- Abstimmung mit angrenzenden Teams, um Abhängigkeiten und Überschneidungen zu klären.
Ergebnis des Plannings sind verabschiedete OKR-Sets mit benannten Verantwortlichen je Key Result und dokumentierten Ausgangswerten. Ein häufiger Fehler besteht darin, das Planning als reine Zielverkündung durchzuführen: Die Führung stellt fertige Sets vor, das Team nimmt sie entgegen. Damit entfällt der Bottom-up-Anteil der Methode und mit ihm die Verbindlichkeit, die aus der eigenen Formulierung entsteht. Wer sich mit den Grundlagen des agilen Projektmanagements befasst hat, erkennt hier das gleiche Prinzip wie in der gemeinsamen Sprint-Planung: Die Verantwortung für die Ausgestaltung liegt beim Team, nicht bei der Führung.
Welche Rolle haben Weekly und Check-in?
Das Weekly ist ein kurzes Team-Meeting von 15 bis 30 Minuten, in dem der Stand der Key Results aktualisiert und Hindernisse benannt werden. Es ist ausdrücklich kein Statusbericht an die Führung, sondern ein Arbeitstermin des Teams. Wird es zur Berichtsrunde umfunktioniert, verlieren die Teilnehmenden schnell das Interesse, und die Aktualisierung der Werte verkommt zur Pflichtübung.
Aus der Arbeit mit PMOs lässt sich eine sehr praktische Beobachtung ableiten: Im Weekly setzt sich immer die einfachste, am schnellsten lesbare Ansicht durch. In PLANTA Project ist das üblicherweise das Projekt-Dashboard mit seinen Ampel-Dreiecken für Kosten- und Terminabweichung nach hinterlegtem Schwellenwert sowie der Tätigkeiten-Bereich, der offene Vorgänge, Aufgaben und Änderungsanträge nach Terminstatus zählt – Heute, Verspätet, Zukünftig, Ohne Termin. Auf Portfolioebene übernimmt der Portfolio-Statusbericht diese Rolle, weil er alle zugeordneten Projekte verdichtet und damit kompakt genug für eine Managementrunde bleibt.
„Im Weekly landet erfahrungsgemäß die einfachste, am schnellsten lesbare Ansicht. Sie beantwortet die einzige Frage, die ein Weekly wirklich braucht: Wo brennt es gerade akut?“
Interessant ist die Kehrseite: Die Earned-Value-Analyse mit SPI- und CPI-Kurven im Infoboard klingt auf dem Papier überzeugend, wird in der Praxis aber deutlich seltener aktiv genutzt. Sie setzt einen gepflegten Baseline-Bericht plus regelmäßig freigegebene Statusberichte voraus – genau die Pflegearbeit, die im hektischen Wochenrhythmus zuerst wegfällt. Ist die Datenbasis lückenhaft, wird die Kurve unzuverlässig, und PMOs greifen lieber wieder auf die einfache Ampel- und Verspätungszählung zurück, die auch bei unvollständigen Daten noch aussagekräftig bleibt. Für den OKR-Prozess heißt das: Wählen Sie für das Weekly bewusst die robuste Auswertung, nicht die methodisch anspruchsvollste.
Das Check-in findet in größeren Abständen statt, meist monatlich oder zur Zyklusmitte, und verfolgt eine andere Frage. Es prüft, ob die gewählten Initiativen die Key Results tatsächlich bewegen. Zeigt sich, dass Maßnahmen ohne erkennbare Wirkung laufen, ist das der Zeitpunkt für eine Umsteuerung.
Im Weekly wird zudem das Confidence Level aktualisiert, also die von der OKR-Methodik vorgesehene Einschätzung der Wahrscheinlichkeit, ein Key Result im Zyklus noch zu erreichen. Fällt dieser Wert deutlich, werden die Maßnahmen angepasst, nicht die Key Results selbst. Beide Termine sind der Ort, an dem OKR mit dem operativen Projektalltag verbunden werden, weil hier Zielwerte und tatsächlicher Projektfortschritt aufeinandertreffen.
Wie funktioniert ein OKR Review?
Im OKR Review am Zyklusende wird jedes Key Result bewertet, üblicherweise auf einer Skala von 0,0 bis 1,0. Grundlage ist der erreichte Ist-Wert im Verhältnis zu Baseline und Zielwert. Ein Key Result, das eine Kennzahl von 60 auf 90 Prozent bringen sollte und bei 81 Prozent endet, erreicht damit ein Grading von 0,7.
Ein Durchschnittswert von 0,7 bis 0,8 gilt bei ambitionierten Zielen als gutes Ergebnis. Durchgängige 1,0-Werte über mehrere Zyklen hinweg sind dagegen ein Hinweis auf zu vorsichtige Zielsetzung und sollten im Planning des Folgezyklus zu höheren Zielwerten führen. Die Bewertung ist ausdrücklich keine Leistungsbeurteilung. Sie dient der Erkenntnis, welche Annahmen über Wirkungszusammenhänge zutrafen und welche nicht.
Review und Retrospektive werden konsequent getrennt geführt. Das Review bewertet Ergebnisse und beantwortet die Frage, was erreicht wurde. Die Retrospektive nimmt die Zusammenarbeit und den Prozess in den Blick und beantwortet die Frage, wie das Team gearbeitet hat. Werden beide Formate vermischt, dominiert erfahrungsgemäß die Ergebnisdiskussion, und die Prozessverbesserung bleibt auf der Strecke.
Was sind die Vorteile der OKR-Methode im Projektmanagement?
In Projektorganisationen entfaltet OKR vor allem fünf Wirkungen, die sich direkt auf bekannte Schwachstellen beziehen: auf zu viele parallel verfolgte Ziele, auf fehlenden Überblick über laufende Vorhaben und auf die Lücke zwischen Strategiepapier und Projektalltag.
- Fokus auf wenige, klare Ziele: Die Begrenzung der Zielanzahl je Zyklus reduziert Parallelarbeit und macht Zurückstellungen begründbar.
- Transparenz über alle Ebenen: Ziele von der Unternehmens- bis zur Teamebene sind für alle einsehbar, was Abstimmungsaufwand senkt.
- Verbindung von Strategie und operativem Alltag: Jahresziele werden in überprüfbare Quartalsziele übersetzt und damit im Projektgeschäft wirksam.
- Eigenverantwortung und Motivation: Teams formulieren ihre Ziele selbst und verantworten die zugehörigen Messgrößen.
- Schnelle Anpassung an Veränderungen: Kurze Zyklen erlauben eine Neupriorisierung, ohne die Jahresplanung revidieren zu müssen.
Diese Vorteile entstehen nicht durch die Zielformulierung selbst, sondern durch die Kombination aus Begrenzung, Transparenz und kurzem Überprüfungsrhythmus. Sie greifen ineinander: Fokussierung ohne Transparenz führt zu isolierten Teamzielen, die aneinander vorbeilaufen. Transparenz ohne kurze Zyklen führt zu veralteten Informationen, denen niemand mehr traut. Und Eigenverantwortung ohne Alignment erzeugt Aktivität ohne strategische Richtung.

1. OKR schafft Fokus auf wenige, klare Ziele
Die methodische Begrenzung auf zwei bis fünf Objectives je Team und Zyklus zwingt zur Priorisierung und macht Nicht-Ziele explizit. In Projektorganisationen mit vielen parallelen Vorhaben reduziert das die Zahl gleichzeitig verfolgter Stoßrichtungen spürbar und entlastet damit genau die Fachressourcen, die in Ressourcenengpässen regelmäßig zum Flaschenhals werden. Der Effekt tritt allerdings nur ein, wenn die Begrenzung eingehalten wird. Werden sämtliche laufenden Themen in OKR-Sets abgebildet, entfällt die Fokussierung vollständig, und es entsteht lediglich eine zusätzliche Zieldokumentation.
Für PMO-Leitungen und Bereichsverantwortliche liegt der konkrete Nutzen in der Begründbarkeit von Entscheidungen. Das Set der aktuellen Unternehmens- oder Bereichs-Objectives wird zum primären Filterkriterium bei der Priorisierung im Multiprojektmanagement: Vorhaben, die nicht nachweislich auf eines der festgelegten Ziele einzahlen, werden systematisch nachgeordnet oder in den Backlog verschoben. Damit lässt sich gegenüber Antragstellern nachvollziehbar erklären, warum ein Projekt im laufenden Quartal zurückgestellt wird, ohne dass die Diskussion auf Bereichsinteressen oder Antragsreihenfolge ausweicht.
2. OKR erhöht die Transparenz über alle Ebenen
Alle OKR-Sets sind unternehmensweit einsehbar. Jedes Team kann nachvollziehen, woran andere Teams im laufenden Zyklus arbeiten, und zwar ohne Anfrage, Statusrunde oder Berichtsanforderung. Für Projektorganisationen entsteht daraus ein zusätzlicher Informationsstand neben Terminplänen und Statusberichten: Sichtbar wird nicht nur, was gerade gemacht wird, sondern wozu es beiträgt.
Diese Transparenz reduziert Doppelarbeit und macht Abhängigkeiten zwischen Projekten und Bereichen sichtbar, bevor sie sich in Terminproblemen niederschlagen. Im Multiprojektmanagement ist das besonders relevant, weil Engpässe dort selten in einem einzelnen Projekt entstehen, sondern aus der Summe konkurrierender Vorhaben. Voraussetzung ist ein zentraler, für alle zugänglicher Ort der Zieldokumentation. Werden Sets in Bereichslaufwerken oder Einzelpräsentationen gepflegt, entsteht formale Transparenz ohne praktische Wirkung.
3. OKR verbindet Strategie mit dem operativen Alltag
OKR schließt die Lücke zwischen Jahresstrategie und Projektarbeit, indem das Moal in Quartals-Objectives und diese wiederum in messbare Key Results übersetzt werden. Damit werden Unternehmensziele nicht nur formuliert, sondern in eine Form gebracht, die sich im Projektalltag überprüfen lässt. Projekte und Initiativen lassen sich den relevanten Key Results zuordnen, wodurch der strategische Beitrag laufender Vorhaben nachvollziehbar wird.
Der Nebeneffekt dieser Zuordnung ist mindestens ebenso wertvoll: Projekte ohne erkennbaren Beitrag werden sichtbar. Sie können dann bewusst weitergeführt, verschoben oder beendet werden, statt unbemerkt Kapazität zu binden. Aufrechterhalten wird die Verbindung allerdings nicht durch die Zielformulierung allein, sondern durch das Weekly. Erst die wöchentliche Auseinandersetzung mit der Frage, ob die laufenden Initiativen die Key Results tatsächlich bewegen, hält den Bezug zwischen Strategie und Tagesgeschäft lebendig.
4. OKR stärkt Eigenverantwortung und Motivation
Teams formulieren ihre Objectives und Key Results selbst und entscheiden eigenständig darüber, mit welchen Initiativen sie ihre Ziele erreichen wollen. Dieser Bottom-up-Anteil erhöht die Verbindlichkeit messbar, weil Ziele nicht zugewiesen, sondern vereinbart werden. Der Unterschied zur klassischen Zielvereinbarung liegt weniger im Wortlaut der Ziele als in der Frage, wer sie formuliert hat.
Die Entkopplung von Vergütung und Beurteilung macht es zudem möglich, Stretch Goals zu setzen und eine Nichterreichung sachlich auszuwerten. Ein verfehltes Key Result wird damit zu einer Information über die zugrundeliegende Annahme und nicht zu einem persönlichen Defizit. Voraussetzung für beide Effekte ist echter Entscheidungsspielraum der Teams über ihre Maßnahmen. Wo Initiativen ohnehin von außen vorgegeben werden, bleibt der Effekt aus, und die Selbstformulierung der Ziele wird zur Formalie.
5. OKR ermöglicht schnelle Anpassung an Veränderungen
Ziele werden alle drei Monate neu bewertet und gesetzt. Veränderte Marktbedingungen, Projektverzögerungen oder neue Anforderungen fließen damit spätestens im nächsten Zyklus in die Priorisierung ein. Im Vergleich zu jährlichen Zielvereinbarungen verkürzt sich die Reaktionszeit auf ein Viertel, ohne dass ein Sonderprozess oder eine außerplanmäßige Zielrevision nötig wird.
Innerhalb des Zyklus bleiben die Key Results dagegen stabil. Angepasst werden die Initiativen, also der Weg zum Ziel. Diese Aufteilung erhält Verlässlichkeit trotz Anpassungsfähigkeit, ein Prinzip, das auch das agile Projektmanagement kennt. Für Projektorganisationen mit langlaufenden Vorhaben bedeutet das konkret: Termin- und Ressourcenpläne bleiben bestehen und werden nicht quartalsweise umgeworfen. Überprüft wird stattdessen die Priorisierung, also die Frage, welche Vorhaben im kommenden Zyklus Vorfahrt erhalten.
Welche Nachteile und Risiken hat das Objective Key Result Framework?
Das Objective Key Result Framework scheitert in der Praxis an vier wiederkehrenden Punkten, die sich sämtlich vor der Einführung adressieren lassen.
- Hoher Aufwand bei Einführung und Betreuung: Schulung, Moderation und Prozesspflege binden Kapazität, bis der Ablauf routiniert läuft.
- Vermischung von OKR mit Leistungsbeurteilung: Die Kopplung an Boni oder Beurteilungen senkt das Ambitionsniveau der Ziele systematisch.
- Zu viele oder falsch formulierte Key Results: Überzählige oder als Aufgabe formulierte Messgrößen heben den Fokus-Effekt auf.
- Fehlende Verankerung in der Unternehmenskultur: Ohne Transparenzbereitschaft und Entscheidungsspielraum bleibt OKR ein zusätzlicher Reporting-Kanal.
OKR ist kein selbsttragendes System. Die häufigsten Ursachen für gescheiterte Einführungen liegen nicht in der Methodik selbst, sondern in ihrer Anwendung: unterschätzter Reporting-Aufwand, falsche Kopplung an die Beurteilung, unsaubere Key Results und eine fehlende kulturelle Basis. Alle vier Risiken lassen sich durch eine bewusste Gestaltung des Einführungsprozesses erheblich reduzieren.

1. Hoher Aufwand bei Einführung und Betreuung
Die Einführung erfordert Schulung, Moderation, Prozessdefinition und Werkzeugauswahl. Realistisch sind zwei bis vier Zyklen, bis der Ablauf routiniert läuft und Teams ihre Sets ohne intensive Begleitung formulieren können. Der laufende Aufwand ist danach überschaubar: ein Planning-Workshop von zwei bis vier Stunden je Zyklus sowie wöchentlich 15 bis 30 Minuten je Team. Hinzu kommt die Rolle der Prozessbegleitung, die Moderation, Qualitätsprüfung und Schulung übernimmt und damit den Planning-Workshop, die wöchentlichen Termine und das Review jedes Zyklus begleitet.
Besonders in Organisationen mit bestehendem Projektreporting entsteht ein zusätzliches Risiko: die Doppelpflege von Daten. Werden OKR-Werte getrennt von Projektdaten gepflegt, driften beide Stände auseinander, und im Weekly wird über die Richtigkeit von Zahlen diskutiert statt über Maßnahmen. Als Gegenmaßnahmen haben sich drei Punkte bewährt: den Prozess bewusst schlank halten, bestehende Meetings für Weekly und Check-in nutzen, statt neue Termine zu schaffen, und Ziel- sowie Projektdaten in einem System führen.
2. Vermischung von OKR mit Leistungsbeurteilung
Werden OKR an Boni, individuelle Zielvereinbarungen oder Beurteilungsgespräche gekoppelt, setzen Teams systematisch niedrigere Ziele. Der Ambitionsanspruch der Methode entfällt damit vollständig. Der Mechanismus dahinter ist gut dokumentiert und trägt den Namen Sandbagging (bewusst zu niedrig angesetzte Ziele): Beschäftigte verkaufen ihre Leistungsfähigkeit absichtlich unter Wert, um die Zielerreichung und damit den Bonus abzusichern. Das Ergebnis sind sicher erreichbare Key Results, die den Status quo abbilden, statt Veränderung zu erzeugen.
Die Konsequenz ist eindeutig: OKR und Leistungsbeurteilung müssen prozessual und zeitlich getrennt bleiben. Die Grading-Werte gehören nicht in Beurteilungsunterlagen und nicht in Gehaltsgespräche. Als Gegenmaßnahme empfiehlt sich, die Entkopplung vor dem ersten Zyklus schriftlich festzulegen und im Unternehmen aktiv zu kommunizieren. Ohne diese ausdrückliche Zusicherung unterstellen Teams die Kopplung ohnehin, und der Effekt tritt auch ohne formale Verknüpfung ein.
3. Zu viele oder falsch formulierte Key Results
Mehr als fünf Key Results je Objective heben den Fokus-Effekt auf und erhöhen den Pflegeaufwand überproportional, weil jeder einzelne Wert im Weekly aktualisiert und im Review bewertet werden muss. Der häufigste inhaltliche Fehler ist jedoch nicht die Menge, sondern die Formulierung von Aufgaben statt Ergebnissen. Wer abgeschlossene Maßnahmen als Key Result misst, verwandelt das OKR-Set in eine To-do-Liste und misst Output statt Outcome.
Weitere typische Fehler treten regelmäßig gemeinsam auf: eine fehlende Baseline, sodass am Zyklusende niemand die Ausgangslage kennt, Key Results ohne Zahlenwert, deren Erreichung Interpretationssache bleibt, und die unveränderte Übernahme laufender Betriebskennzahlen als Key Result. Als Gegenmaßnahme genügt eine kurze Qualitätsprüfung im Planning anhand fester Kriterien: Ist eine Metrik benannt? Sind Ausgangs- und Zielwert dokumentiert? Ist ein Wirkungsbezug erkennbar? Diese Prüfung dauert je OKR-Set wenige Minuten und verhindert den Großteil der genannten Probleme.
4. Fehlende Verankerung in der Unternehmenskultur
OKR setzt drei Dinge voraus: Transparenz über Bereichsgrenzen hinweg, eine belastbare Fehlerkultur und echten Entscheidungsspielraum der Teams. In stark hierarchisch geprägten Organisationen kollidiert die Methode mit bestehenden Steuerungsmustern, weil sie Zieldiskussionen aus dem Führungskreis in die Teams verlagert. Wird OKR stattdessen als Berichtsinstrument der Führung eingesetzt, entsteht ein zusätzlicher Reporting-Kanal ohne erkennbaren Nutzen für die Teams, und die Bereitschaft zur Pflege sinkt binnen weniger Zyklen.
Ebenso kritisch ist fehlendes Commitment der Geschäftsführung. Wo die oberste Ebene keine eigenen OKR-Sets formuliert und nicht an Reviews teilnimmt, verliert die Methode in der Organisation schnell an Verbindlichkeit. Als Gegenmaßnahme empfiehlt sich, die kulturellen Voraussetzungen vor der Einführung ehrlich zu prüfen und mit einem begrenzten Pilotbereich zu starten, statt einen unternehmensweiten Rollout gegen bestehende Steuerungsgewohnheiten durchzusetzen.
Wie wird OKR im Projektmanagement angewendet?
OKR im Projektmanagement ersetzt nicht die Projektplanung, sondern bildet eine übergeordnete Priorisierungsebene, an der sich Einzelprojekte und ganze Portfolios ausrichten.
- Portfoliopriorisierung: Projekte werden nach ihrem Beitrag zu aktuellen Key Results ausgewählt und gereiht. Im Multiprojektmanagement ersetzt dieses Kriterium die häufig anzutreffende Reihung nach Antragsdatum oder Bereichsgewicht.
- Projektzieldefinition: Der angestrebte Projektnutzen wird aus einem übergeordneten Objective abgeleitet. Damit wird bereits im Projektantrag sichtbar, welchem strategischen Zweck ein Vorhaben dient.
- Ressourcensteuerung: Knappe Kapazitäten werden bevorzugt den fokussierten Zielen zugeordnet. Konflikte zwischen Vorhaben lassen sich anhand des Zielbeitrags entscheiden statt anhand von Verhandlungsgeschick.
- Statusverfolgung: Projektfortschritt und Key-Result-Fortschritt werden miteinander verknüpft. Verzögerungen in einem Projekt werden damit unmittelbar als Risiko für ein Zielergebnis sichtbar.
- Methodenintegration: OKR laufen parallel zu klassischen, agilen und hybriden Vorgehensmodellen. Weil agiles Projektmanagement und klassische Planung unterschiedliche Fortschrittslogiken nutzen, ist die gemeinsame Zielebene besonders wertvoll.
- Zielkommunikation: Management, PMO und Projektteams arbeiten mit einem einheitlichen Bezugsrahmen. Diskussionen über Prioritäten verlaufen entlang derselben Zielbegriffe statt entlang unterschiedlicher Berichtsformate.

OKR und Projektmanagement arbeiten dabei auf zwei klar getrennten Ebenen. OKR steuert, welche Ziele im Zyklus Priorität haben. Das Projektmanagement steuert, wie einzelne Vorhaben geplant, terminiert, mit Ressourcen ausgestattet und umgesetzt werden. Projektstrukturplan, Terminplanung sowie Ressourcen- und Kostenplanung bleiben unverändert bestehen. Die praktische Verbindung entsteht über die Zuordnung von Projekten und Arbeitspaketen zu Key Results. In Multiprojektumgebungen wird daraus ein wirksamer Filter für das Projektportfolio (die Gesamtheit der laufenden und geplanten Projekte einer Organisation): Vorhaben ohne Beitrag zu einem aktuellen Key Result werden bewusst nachgeordnet, statt still im Hintergrund weiterzulaufen.
Wie verbindet man OKR mit Einzel- und Multiprojektmanagement?
Die Verbindung entsteht auf zwei Ebenen, im Einzelprojektmanagement anders als im Multiprojektmanagement.
Im Einzelprojektmanagement wird das Projektziel einem Objective zugeordnet. Meilensteine, Phasenergebnisse und Lieferergebnisse des Projekts zahlen dann auf konkrete Key Results ein. Ein Projekt zur Einführung eines neuen Prüfverfahrens kann etwa auf ein Key Result zur Reduzierung der Fehlerquote einzahlen, ohne dass sich am Projektplan selbst etwas ändert.
Im Multiprojektmanagement dient das Set der aktuellen Objectives als Priorisierungsraster für das gesamte Projektportfolio. Projekte werden nach ihrem Zielbeitrag gereiht, nicht nach Antragsdatum oder Bereichszugehörigkeit. Dabei gilt eine wichtige Einschränkung: Nicht jedes Projekt lässt sich einem Key Result zuordnen. Pflichtprojekte (gesetzlich oder regulatorisch erforderliche Vorhaben), Compliance- und Instandhaltungsvorhaben laufen unabhängig von OKR weiter und werden in der Ressourcenplanung getrennt ausgewiesen. Wer sie in das Zielraster zwingt, erzeugt künstliche Objectives ohne Steuerungswert.
Drei Zuordnungsregeln haben sich in der Praxis bewährt:
- Jedem strategischen Projekt wird mindestens ein relevantes Key Result nachvollziehbar zugeordnet.
- Pflicht- und Betriebsprojekte erhalten eine eigene Kategorie außerhalb des OKR-Rasters und werden bei der Kapazitätsplanung vorab abgezogen.
- Die Zuordnung wird schriftlich im Portfolio hinterlegt, denn ohne dokumentierte Verknüpfung bleibt die Priorisierung eine Absichtserklärung.
Wie passt OKR zu agilen, klassischen und hybriden Methoden?
OKR ist methodenneutral und arbeitet ausschließlich auf der Zielebene. Es lässt sich mit klassischen, agilen und hybriden Vorgehensmodellen kombinieren, ohne diese zu verändern.
| Vorgehensmodell | Verknüpfungspunkt mit OKR | Typische Praxis |
|---|---|---|
| Klassisch | Meilensteine und Phasenergebnisse | Meilensteinergebnisse werden Key Results zugeordnet, der Terminplan bleibt unverändert bestehen |
| Agil | Sprint-Ziele und Backlog-Priorisierung | Sprint-Ziele zahlen auf Key Results ein, die Backlog-Reihung folgt den aktuellen Objectives |
| Hybrid | Gemeinsame Ergebnisebene für beide Welten | Klassisch und agil geführte Vorhaben werden über dieselben Key Results verglichen und priorisiert |
Der Mehrwert liegt genau in dieser Neutralität: OKR misst Ergebnisse und schreibt keine Vorgehensweise vor. Im agilen Projektmanagement liefert die Methode die Zielorientierung für Sprint-Planung und Backlog-Priorisierung, ersetzt Sprint-Ziele aber nicht. In klassisch geführten Projekten bleibt der Terminplan mit seinen Meilensteinen unangetastet. In Organisationen, die beide Welten parallel betreiben, wird OKR zur gemeinsamen Klammer, weil es das einzige Element ist, das für alle Vorhaben in gleicher Form gilt. Wie sich diese Verbindung strukturell gestalten lässt, beschreibt der Ansatz des hybriden Projektmanagements im Detail, also die Kombination klassischer und agiler Vorgehensweisen in einer Organisation.
Wie unterstützt eine Projektmanagement-Software den OKR-Prozess?
Der OKR-Prozess erzeugt Daten, die dauerhaft gepflegt, miteinander verknüpft und für alle Ebenen sichtbar sein müssen. Tabellenkalkulationen stoßen dabei bereits ab wenigen Teams an ihre Grenzen, weil Versionsstände auseinanderlaufen und Auswertungen manuell zusammengestellt werden müssen. Fünf Anforderungen an ein unterstützendes System lassen sich benennen: eine zentrale Zielablage, die Verknüpfung von Zielen und Projekten, jederzeit aktuelle Fortschrittswerte, Auswertungen über Ebenen hinweg sowie die Vermeidung doppelter Datenpflege. Eine Projektmanagement-Software, die Ziel- und Projektdaten gemeinsam führt, erfüllt diese Anforderungen ohne zusätzliches Werkzeug.

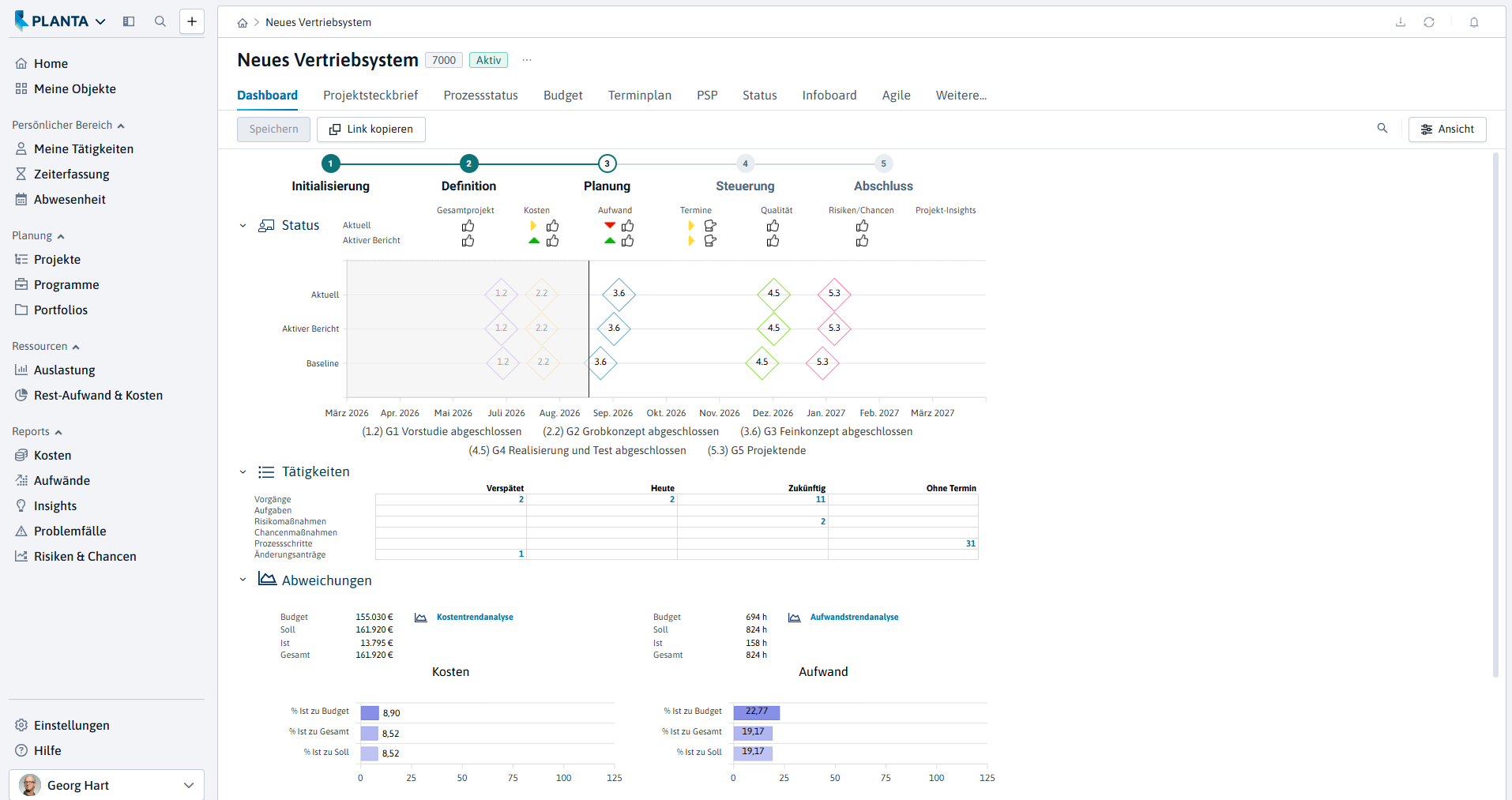

PLANTA Project ist eine Software für Einzel- und Multiprojektmanagement des Karlsruher Herstellers PLANTA Projektmanagement-Systeme GmbH. Ihr Alleinstellungsmerkmal liegt in der durchgängigen Unterstützung klassischer, agiler und hybrider Projektmanagement-Methoden in einem System. Damit lassen sich mit PLANTA Project Projekte planen, nachverfolgen und umsetzen, unabhängig davon, nach welchem Vorgehensmodell sie geführt werden. PLANTA Enterprise ergänzt das strategische Projekt- und Portfoliomanagement und schlägt damit die Brücke zwischen Unternehmenszielen und Projektportfolio. Beide Editionen sind als On-Premises- und als Cloud-/SaaS-Version verfügbar; sämtliche Preisoptionen finden Sie in der Preisübersicht. Dort können Sie außerdem einen Termin vereinbaren, um ein kostenloses Testsystem zu erhalten, das wir auf Ihren Anwendungsbereich anpassen.

An dieser Stelle gehört eine ehrliche Einordnung dazu, die wir Interessenten auch im Gespräch geben: Ein eigenes Key-Result-Objekt kennt PLANTA Project nicht. Wer OKR im System abbilden möchte, arbeitet mit vorhandenen Objekten – und das funktioniert erstaunlich gut, ist aber bewusste Zweckentfremdung und keine native OKR-Funktion. In der Praxis hat sich folgende Zuordnung bewährt:
- Terminierte Zwischenziele über Quality Gates: technisch spezielle Meilenstein-Vorgänge, die über eine Vorlage automatisch in das Projekt einkopiert werden und damit einheitlich über alle Vorhaben hinweg gelten.
- Zielwert über den Baseline-Statusbericht: Er fixiert die Soll-Werte für Kosten und Termine und übernimmt damit die Funktion der Baseline eines Key Results.
- Ist-Wert über den aktuellen Statusbericht: Er liefert den jeweils erreichten Stand samt Earned Value.
- Gegenüberstellung im Infoboard: Soll- und Ist-Verlauf werden als Kurve dargestellt und lassen sich im Review als Grundlage für das Grading nutzen.
Im OKR-Kontext ergeben sich daraus drei konkrete Anwendungen. Projekte, Arbeitspakete und Ressourcen lassen sich an zentraler Stelle übergeordneten Zielen zuordnen. Echtzeit-Übersichten und Frühwarnsysteme liefern die Ist-Werte, die im Weekly und im Review für die Fortschrittsbewertung benötigt werden. Anpassbare Workflows bilden den unternehmensspezifischen OKR-Ablauf ab, sodass Ziel- und Projektdaten nicht getrennt voneinander gepflegt werden müssen.
- Zentrale Steuerung und Auswertung aller Projekte über Bereiche und Ebenen hinweg.
- Durchgängige Transparenz von der Portfolioebene bis zum einzelnen Arbeitspaket.
- Integration klassischer und agiler Vorgehensweisen in einem System.
- Verfügbar als On-Premises- und als Cloud-/SaaS-Version, entwickelt in Karlsruhe.
Wie misst man den Fortschritt von Key Results?
Vorab eine wichtige Einordnung: Die folgende Fortschrittsmessung beschreibt die OKR-Methodik und keine Funktion einer Projektmanagement-Software. Grading und Confidence Level sind methodische Konventionen, die außerhalb des Systems berechnet oder – wenn sie dort geführt werden sollen – über zusätzliche Felder per Customizing ergänzt werden müssen. In PLANTA Project gibt es dafür keine vorgefertigten Kennzahlen: Die Ampeln im System beruhen auf dem berechneten Puffer an Meilensteinen beziehungsweise auf hinterlegten Schwellenwerten für Kosten- und Terminabweichungen, nicht auf einer OKR-Skala.
Die Fortschrittsmessung stützt sich auf drei Werte je Key Result: den Ausgangswert (Baseline), den Zielwert und den aktuellen Ist-Wert.
| Key Result (Beispiel) | Baseline | Zielwert | Ist-Wert / Grading |
|---|---|---|---|
| Durchschnittliche Terminabweichung je Meilenstein | 12 Tage | 5 Tage | 7 Tage / 0,71 |
| Auslastung kritischer Fachressourcen | 112 % | 95 % | 99 % / 0,76 |
| Durchlaufzeit von Änderungsanträgen | 18 Tage | 11 Tage / 0,70 | 8 Tage |
Der Fortschritt wird nach OKR-Logik als Prozentwert oder auf der Skala von 0,0 bis 1,0 abgebildet und im Weekly aktualisiert. Diese Logik entspricht im Kern der des Soll-Ist-Vergleichs im Projektcontrolling, nur bezogen auf Zielgrößen statt auf Termine und Kosten. Die Ist-Werte selbst lassen sich in vielen Fällen unmittelbar aus dem Projektcontrolling ableiten, die Umrechnung in ein Grading erfolgt dagegen methodisch – etwa in einem eigenen Zusatzfeld oder in der OKR-Vorlage des Teams.
Ergänzend erfassen Teams das Confidence Level, üblicherweise auf einer Skala von 0 bis 10 oder in Prozent. Bewährt hat sich eine Ampel-Logik der Methodik: 0 bis 60 Prozent bedeuten Rot und damit off track, 60 bis 80 Prozent Gelb für erzielten Fortschritt bei knapp verfehltem Zielkorridor, 80 bis 100 Prozent Grün für on track. Diese visuelle Einstufung schafft im Weekly binnen Sekunden Klarheit darüber, wo Kurskorrekturen nötig sind – sie ist allerdings nicht mit den Statusampeln einer Projektmanagement-Software gleichzusetzen, sondern muss als eigenes Feld angelegt werden. Ein sinkendes Confidence Level ist dabei ein Frühindikator und löst eine Anpassung der Initiativen aus, nicht eine Absenkung des Zielwerts. Bei binären Key Results nach dem Muster erreicht oder nicht erreicht ist keine Verlaufsmessung möglich. Solche Formulierungen sollten spätestens im nächsten Planning in messbare Größen überführt werden, weil sich am Zielkorridor von 70 bis 80 Prozent sonst nichts ablesen lässt.
Wie formuliert man ein gutes OKR-Set?
Ein gutes OKR-Set erfüllt vier Prüfkriterien: Das Objective ist qualitativ und richtungsweisend, die Key Results sind messbar und wirkungsbezogen, die Anzahl ist begrenzt, und je Key Result ist eine Person benannt. Unklare Sets machen sich im Alltag sofort bemerkbar, weil im Weekly über die Interpretation von Formulierungen diskutiert wird statt über erreichte Ergebnisse.
- Qualitatives Objective: Richtung statt Kennzahl, verständlich ohne Fachjargon. Wer die Zielrichtung nur mit Kontextwissen versteht, wird sie im Zyklus nicht verfolgen.
- Messbare Key Results: Jedes Key Result nennt eine Metrik, einen Ausgangswert und einen Zielwert. Fehlt einer dieser drei Bestandteile, ist die Bewertung im Review nicht möglich.
- Wirkungsbezug: Gemessen wird das erreichte Ergebnis, nicht die erledigte Aufgabe. Der Outcome muss auch dann erkennbar sein, wenn ein anderer Weg zum Ziel geführt hat.
- Begrenzte Anzahl: Zwei bis fünf Objectives je Team und zwei bis fünf Key Results je Objective. Jede Überschreitung geht direkt zulasten der Fokussierung.
- Klare Verantwortung: Je Key Result wird eine Person benannt, die den Wert aktualisiert und die Bewertung verantwortet. Geteilte Verantwortlichkeit führt regelmäßig zu veralteten Ständen.
- Zyklusbezug: Das Set muss innerhalb eines Zyklus erreichbar und überprüfbar sein. Ziele mit längerem Wirkungshorizont werden in Teilziele zerlegt.
Die Formulierung entscheidet über den Nutzen der Methode stärker als jeder Prozessschritt. Wer bereits Erfahrung mit der Definition klarer Projektziele hat, findet in vielen Punkten vertraute Prinzipien wieder, etwa in der Forderung nach Messbarkeit und Terminbezug. Als praktische Abnahmeregel gilt: Ein OKR-Set ist fertig, wenn eine außenstehende Person ohne Rückfragen erkennen kann, was erreicht werden soll und woran die Erreichung gemessen wird.
Wie formuliert man ein Objective richtig?
Ein Objective beantwortet die Frage, was im laufenden Zyklus erreicht werden soll, und beschreibt einen angestrebten Zielzustand in einem kurzen, aktiven Satz ohne Kennzahl. Drei Prüffragen helfen bei der Formulierung:
- Ist das Objective ohne zusätzliches Kontextwissen verständlich, auch für Beschäftigte außerhalb des Teams?
- Ist es ambitioniert formuliert, ohne innerhalb eines Zyklus illusorisch zu sein?
- Liegt der beschriebene Zustand im Einflussbereich des Teams?
Ein Objective darf durchaus inspirierend klingen, muss aber sachlich überprüfbar bleiben. Marketingsprache ohne inhaltlichen Kern ist ein verlässliches Warnzeichen. Als Formulierungshilfe hat sich bewährt, mit einem Verb zu beginnen und den angestrebten Nutzen für eine konkrete Zielgruppe zu benennen. Ein Positivbeispiel aus dem Projektumfeld: „Wir versetzen die Bereichsleitung in die Lage, den Status aller strategischen Projekte jederzeit ohne Rückfrage zu beurteilen.“ Der Satz nennt keine Zahl, benennt aber eindeutig einen Zustand, eine Zielgruppe und einen erkennbaren Nutzen.
Wie formuliert man messbare Key Results?
Jedes Key Result folgt einem einfachen Muster: „[Metrik] von [Ausgangswert] auf [Zielwert] bis [Zyklusende].“ Wer sich an diese Struktur hält, hat die drei notwendigen Bestandteile automatisch beisammen.
Geeignete Metriken sind Veränderungsgrößen nach dem Muster von X auf Y, Erreichungsgrade in Prozent oder absolute Zielwerte mit definiertem Stichtag. Entscheidend ist die Prüfung des Wirkungsbezugs: Lässt sich das Key Result auch erreichen, ohne dass sich inhaltlich etwas Relevantes verändert hat? Dann handelt es sich um eine Aktivitätsmessung und nicht um ein Key Result. Ein typischer Fall ist die Anzahl durchgeführter Workshops, die sich vollständig erfüllen lässt, ohne dass sich an der zugrundeliegenden Situation etwas ändert.
Bei schwer quantifizierbaren Zielen sind Proxy-Metriken zulässig, also stellvertretende Messgrößen für ein direkt nur schwer messbares Ziel. Zufriedenheitswerte aus einer standardisierten Befragung oder Nutzungsraten eines eingeführten Werkzeugs sind gängige Beispiele. Voraussetzung ist, dass Erhebungsmethode und Baseline dokumentiert sind, weil sonst am Zyklusende über die Vergleichbarkeit der Werte gestritten wird. Zwei Beispiele aus dem Projektumfeld:
- Reduzierung der durchschnittlichen Berichtserstellungszeit je Projektstatusbericht von 3,5 auf 1,5 Stunden bis Zyklusende.
- Erhöhung des Anteils der Projekte mit vollständig gepflegter Ressourcenplanung von 48 auf 90 Prozent bis Zyklusende.
Welche Fehler treten bei der Formulierung häufig auf?
Sechs Formulierungsfehler treten in der Praxis besonders häufig auf, jeder mit einer erkennbaren Folge im Alltag.
| Häufiger Fehler | Warum problematisch | Bessere Formulierung |
|---|---|---|
| Aufgabe als Key Result: „Neues Reporting-Konzept einführen“ | Der Abschluss der Maßnahme sagt nichts über die Wirkung aus | „Anteil der Projekte mit tagesaktuellem Status von 40 auf 85 Prozent steigern“ |
| Fehlende Baseline: „Terminabweichung auf 5 Tage senken“ | Ohne Ausgangswert ist im Review nicht bewertbar, ob eine Veränderung eingetreten ist | „Terminabweichung von 12 auf 5 Tage senken“ |
| Zu viele Key Results: acht Messgrößen je Objective | Der Fokus-Effekt entfällt, der Pflegeaufwand steigt überproportional | Beschränkung auf die drei Messgrößen mit der größten Aussagekraft |
| Betriebskennzahl als Key Result: „Auslastung bei 85 Prozent halten“ | Ein unveränderter KPI erzeugt keine Steuerungswirkung, nur Reporting | „Auslastung kritischer Fachressourcen von 112 auf 95 Prozent senken“ |
| Objective mit Zahlenwert: „Liefertreue auf 90 Prozent erhöhen“ | Die Trennung von Richtung und Messung geht verloren, das Set wird eindimensional | Objective: „Wir liefern zugesagte Termine verlässlich“, Kennzahl als Key Result |
| Nicht beeinflussbare Zielgröße: „Marktanteil um 5 Prozentpunkte steigern“ | Das Team kann die Größe im Zyklus nicht verantworten, Nichterreichung ist nicht auswertbar | Messgröße aus dem eigenen Einflussbereich wählen, etwa Angebotsdurchlaufzeit |
Die Prüfung der Formulierung gehört fest ins Planning und dauert je OKR-Set wenige Minuten. Sie ist der wirksamste einzelne Hebel für die Qualität eines gesamten Zyklus.
Welche Beispiele für OKR-Sets gibt es?
Konkrete OKR Beispiele aus Projektorganisationen zeigen, wie ein vollständiges Set aus einem Objective und zwei bis drei Key Results mit Zahlenwerten aussieht.
Ebene PMO
Objective: Wir schaffen einen jederzeit belastbaren Überblick über alle laufenden Projekte im Bereich. Das PMO (Project Management Office) verantwortet dabei folgende Key Results:
- Anteil der Projekte mit einem Statusstand von maximal sieben Tagen von 45 auf 90 Prozent steigern.
- Durchschnittliche Zeit für die Erstellung des Portfolioberichts von 12 auf 4 Stunden je Monat senken.
- Anteil der Projekte mit vollständiger Ressourcenplanung von 48 auf 85 Prozent erhöhen.
Ebene Projektteam
Objective: Wir verbessern unsere Liefertreue gegenüber den internen Auftraggebern spürbar. Die zugehörigen Key Results:
- Durchschnittliche Terminabweichung je Meilenstein von 12 auf 5 Tage reduzieren.
- Anzahl nachträglicher Änderungsanträge je Projekt von 9 auf 4 senken.
- Anteil termingerecht erreichter Meilensteine von 63 auf 85 Prozent erhöhen.
Ebene Unternehmen
Objective: Wir richten unser Projektportfolio konsequent an der Jahresstrategie aus. Die Key Results auf dieser Ebene:
- Anteil strategiekonformer Projekte am Gesamtbudget von 58 auf 80 Prozent erhöhen.
- Auslastung kritischer Fachressourcen von 112 auf 95 Prozent senken.
Auch branchenspezifische Zuschnitte sind möglich. In der Qualitätssicherung produzierender Unternehmen kann ein Key Result etwa einen direkten Fehler- oder Durchsatzbezug haben, beispielsweise die Reduzierung produktionsbedingter Defekte um 20 Prozent oder die Steigerung der First-Pass-Yield-Rate auf 95 Prozent. In der pharmazeutischen Forschung und Entwicklung lassen sich messbare Ergebnisse an langen Entwicklungszyklen ausrichten, etwa an der Verkürzung der Zeit bis zu präklinischen Tests um 15 Prozent im kommenden Quartal.
Worauf sollte man bei der Einführung von OKR achten?
Unternehmen, die OKR einführen, klären vor dem ersten Zyklus sechs Punkte, die von den organisatorischen Voraussetzungen über den Zuschnitt des Pilotbereichs bis zu Rollen und Werkzeugen reichen.
- Strategische Grundlage: Eine vorhandene Vision oder verbindliche Jahresziele dienen als Bezugsrahmen. Fehlt dieser Rahmen, entstehen im ersten Planning Zieldiskussionen, die eigentlich auf Geschäftsführungsebene gehören.
- Führungs-Commitment: Die Geschäftsführung formuliert eigene OKR-Sets und nimmt an Reviews teil. Sichtbare Beteiligung wirkt stärker als jede Kommunikationsmaßnahme.
- Begrenzter Start: Ein bis zwei Pilotteams über ein bis zwei Zyklen genügen für den Einstieg. Ein unternehmensweiter Start ohne Erprobung ist der häufigste Einführungsfehler.
- Prozessverantwortung: Eine benannte Rolle übernimmt Moderation, Schulung und Prozesspflege. Ohne feste Zuständigkeit versanden Termine nach wenigen Wochen.
- Entkopplung von Vergütung: Die Trennung von Zielerreichung und Bonus wird vor dem ersten Zyklus schriftlich festgelegt. Nur so entstehen ambitionierte statt abgesicherte Ziele.
- Werkzeugauswahl nach Prozessdefinition: Zuerst wird der Ablauf geklärt, danach das System festgelegt. Eine Einführung ist ein Veränderungsprozess und kein Werkzeugprojekt.

In der Praxis verläuft eine Einführung über mehrere Zyklen. Erfolgsentscheidend sind vier Punkte, die sich aus der obigen Aufstellung verdichten lassen: eine vorhandene strategische Grundlage, sichtbares Commitment der Führung, eine benannte Prozessverantwortung und ein bewusst schlanker Start in einem begrenzten Pilotbereich. Wer stattdessen gleichzeitig in allen Bereichen startet, bindet Kapazität in Abstimmungsrunden, bevor überhaupt Erfahrungen mit dem Prozess vorliegen.
Welche Voraussetzungen müssen im Unternehmen erfüllt sein?
Vor dem ersten Zyklus lohnt eine ehrliche Prüfung auf vier Ebenen.
- Fachlich: Es existiert eine formulierte strategische Ausrichtung. Ohne Purpose oder verbindliches Jahresziel fehlt den OKR-Sets der Bezugspunkt, und Teams formulieren Ziele, die niemand inhaltlich einordnen kann.
- Organisatorisch: Die Teams verfügen über Entscheidungsspielraum bezüglich ihrer Maßnahmen sowie über die notwendige Zeit für Planning, Weekly und Review. Werden diese Termine als zusätzliche Belastung ohne Entlastung an anderer Stelle eingeführt, sinkt die Beteiligung schnell.
- Kulturell: Es besteht Bereitschaft zu Transparenz über Bereichsgrenzen hinweg und eine Fehlerkultur, die einen sachlichen Umgang mit nicht erreichten Zielen zulässt. Wo verfehlte Ziele Erklärungsdruck erzeugen, entstehen abgesicherte Sets.
- Technisch: Ein zentraler Ort für Zieldokumentation und Fortschrittswerte ist vorhanden und für alle Beteiligten zugänglich. Verteilte Dateien in Bereichsablagen erfüllen diese Anforderung nicht.
Wie startet man ein OKR-Pilotprojekt?
Ein Pilotprojekt umfasst ein bis zwei Teams, läuft über ein bis zwei vollständige Zyklen und wird von Beginn an mit klaren Auswertungskriterien versehen.
- Pilotbereich auswählen und den Umfang schriftlich abgrenzen.
- Prozessverantwortung benennen und mit dem nötigen Zeitbudget ausstatten.
- Schulung für Team und Führungskraft durchführen, einschließlich der Formulierungsregeln.
- Ersten Planning-Workshop moderieren und die Sets gemeinsam erarbeiten.
- Zyklus vollständig durchlaufen, ohne Termine auszulassen.
- Ergebnisse und Prozess getrennt auswerten und Anpassungen für den nächsten Zyklus festhalten.
Bei den Auswahlkriterien für den Pilotbereich haben sich vier Punkte bewährt: eine überschaubare Teamgröße, eigenständiger Entscheidungsspielraum, eine aufgeschlossene Führungskraft und Ziele mit messbarem Bezug. Wichtig ist zudem das Tempo: Teams, die ihre Sets innerhalb einer Woche nach dem ersten Planning tatsächlich ausrollen und mit der Arbeit beginnen, erreichen ihre Ziele nach vorliegenden Auswertungen mit deutlich höherer Wahrscheinlichkeit, teils bis zu 50 Prozent häufiger, als Teams, die den Abstimmungsprozess über mehrere Wochen strecken. Der Pilot wird dabei bewusst als Lernphase geführt. Bewertet wird die Tragfähigkeit des Prozesses, nicht die Zielerreichung des beteiligten Teams.
Welche Rollen gibt es im OKR-Prozess?
Damit ein Zielsystem im Alltag trägt, braucht es benannte Verantwortlichkeiten. Der OKR-Prozess kennt vier wiederkehrende Rollen.
| Rolle | Aufgabe | Verantwortet nicht |
|---|---|---|
| OKR Champion (auch OKR Master) | Verantwortet den Prozess, moderiert Planning und Review, schult neue Teams, prüft die Qualität der Sets | Die Zielerreichung der Teams und die inhaltliche Zielsetzung |
| OKR Owner | Je Key Result benannt, aktualisiert den Ist-Wert und verantwortet die Bewertung im Review | Die Umsetzung sämtlicher Initiativen im Alleingang |
| Führungskraft / Sponsor | Sichert Ressourcen, formuliert eigene OKR-Sets, nimmt an Reviews teil | Die Formulierung der Team-Objectives |
| Team | Formuliert die OKR-Sets, wählt und setzt die Initiativen um, aktualisiert den Fortschritt | Die Moderation und Weiterentwicklung des Prozesses |
Der OKR Champion ist die zentrale Rolle des Prozesses und in vielen Organisationen im PMO angesiedelt. Entscheidend für die Akzeptanz ist die klare Abgrenzung: Er verantwortet die Qualität und Einhaltung des Ablaufs, nicht die Ergebnisse der Teams. Vermischt sich beides, gerät die Rolle in eine Kontrollfunktion und verliert ihre moderierende Wirkung.
Für wen ist die OKR-Methode besonders geeignet?
Besonders geeignet ist das Zielsystem für Organisationen mit wissensbasierter Arbeit, veränderlichen Rahmenbedingungen und vielen parallelen Vorhaben, typischerweise ab etwa 50 Mitarbeitenden mit mehreren eigenständigen Teams. Hoher Nutzen entsteht in Projektorganisationen und PMOs des gehobenen Mittelstands sowie in Konzernbereichen, in denen Strategieziele bisher nicht bis in die Projektarbeit durchschlagen. Zu den Projektorganisationen, die dieser Beitrag adressiert, gehören beispielsweise Unternehmen aus Pharma, Maschinenbau und Elektronik, in denen langlaufende Entwicklungsvorhaben und kurzfristige Marktanforderungen aufeinandertreffen.
Gerade für die Pharmaindustrie gehört dabei eine wichtige Einschränkung dazu. Kurze OKR-Zyklen kollidieren grundsätzlich mit der Logik regulierter Umfelder, in denen Validierungspläne, Change-Control-Prozesse und Audit-Trails über Monate bis Jahre stabil bleiben müssen.
„Ein Quartalsziel, das eine Anpassung an einem validierten Prozess vorsieht, kann in der Pharmaindustrie schlicht nicht im gleichen Zyklus umgesetzt werden, weil die Validierung selbst länger dauert als der OKR-Zyklus.“
Sinnvoll einsetzbar ist OKR dort eher auf der Ebene nicht-validierter, unterstützender Aktivitäten – etwa in Projektsteuerung, Ressourcenplanung, Dokumentationsprozessen oder Portfolio-Priorisierung – und nicht auf der Ebene GxP-pflichtiger Kernprozesse selbst. Wer diese Trennlinie von Anfang an zieht, erspart sich Zielsetzungen, die aus regulatorischen Gründen von vornherein nicht erreichbar sind.
Eingeschränkt geeignet ist die Methode in stark standardisierten Routinebetrieben, in denen Wissensarbeit und Gestaltungsspielraum eine untergeordnete Rolle spielen. Gleiches gilt für stark regulierte Prozessumgebungen mit eng vorgegebenen Abläufen sowie für Organisationen ohne formulierte Strategie, weil dort der Bezugspunkt für die Zielformulierung fehlt. Die Branchenzugehörigkeit selbst ist dabei nachrangig. Entscheidend sind der Entscheidungsspielraum der Teams und der Veränderungsdruck im Umfeld.
Welche Tools und Arbeitshilfen unterstützen den Start?
Für den Start genügen einfache Arbeitshilfen: eine OKR-Vorlage je Team, ein einheitliches Bewertungsschema und eine gemeinsame Ablage.
- OKR-Canvas: Eine strukturierte Vorlage zur Erarbeitung eines OKR-Sets, die Objective, Key Results, Baselines und Verantwortliche auf einer Seite zusammenführt.
- Prüfliste für die Formulierungsqualität: Eine kurze Kriterienliste, die im Planning jedes Set auf Metrik, Ausgangswert, Zielwert und Wirkungsbezug prüft.
- Review-Vorlage mit Grading-Feldern: Ein einheitliches Bewertungsformular, das die Ergebnisse aller Teams vergleichbar macht.
- Terminserie für Weekly und Check-in: Feste Termine für den gesamten Zyklus, die vor dem Start eingestellt werden und nicht einzeln verhandelt werden müssen.
Ab mehreren beteiligten Teams empfiehlt sich ein System, in dem Ziele, Projekte und Fortschrittswerte zusammengeführt sind. Getrennte Zieltabellen und Projektpläne erzeugen doppelte Pflege und veraltete Stände, wie sie eine integrierte Projektmanagement-Software wie PLANTA Project vermeidet. Die Anforderungen an ein solches System sind in der Anwendung im Projektmanagement bereits beschrieben. Zunehmend kommen im Formulierungsprozess auch KI-Werkzeuge zum Einsatz, etwa um erste Entwürfe für Objectives und Key Results zu erzeugen. Übernehmen Sie solche Vorschläge nicht unverändert: Baseline, Zielwert und Wirkungsbezug lassen sich nur mit Kenntnis der eigenen Projektlandschaft belastbar festlegen. Als Startpunkt für die Diskussion im Planning taugen generierte Sets durchaus, die fachliche Feinabstimmung bleibt aber Aufgabe des Teams. Die Werkzeugauswahl erfolgt in jedem Fall nach der Prozessdefinition, nicht davor.
Was ist der Unterschied zwischen OKR und anderen Zielsystemen?
OKR unterscheidet sich von anderen Zielsystemen entlang von drei Kriterien: Zeithorizont, Zweck und Kopplung an die Leistungsbeurteilung. In der Praxis ergänzen sich die Systeme häufiger, als sie einander ersetzen.
| Kriterium | OKR | KPI | MbO | Balanced Scorecard |
|---|---|---|---|---|
| Zweck | Gezielte Veränderung erreichen | Laufenden Betrieb überwachen | Individuelle Leistung steuern | Strategie ausgewogen messen |
| Zeithorizont | 3 Monate je Zyklus | fortlaufend, unbefristet | 12 Monate | mehrere Jahre |
| Richtung der Zielsetzung | top-down und bottom-up, etwa 40 zu 60 | fachlich vorgegeben | top-down | top-down |
| Transparenz | unternehmensweit einsehbar | meist bereichsbezogen | überwiegend vertraulich | Managementebene |
| Kopplung an Vergütung | bewusst entkoppelt | im Unternehmen individuell geregelt | an die variable Vergütung gebunden | im Unternehmen individuell geregelt |
Die Wahl des Systems ist situativ und keine Frage grundsätzlicher Überlegenheit. Für die Steuerung des Tagesgeschäfts eignen sich KPI, weil sie den Zustand laufender Prozesse dauerhaft abbilden. Für langfristige Strategiekennzahlen über mehrere Perspektiven hinweg bietet die Balanced Scorecard den passenden Rahmen. Für gezielte Veränderung innerhalb kurzer Zyklen ist OKR das geeignete Instrument. Die Systeme schließen sich ausdrücklich nicht aus: KPI liefern häufig die Datenbasis für Key Results, und die Balanced Scorecard kann den strategischen Rahmen bilden, aus dem Moal und Objectives abgeleitet werden.
Was ist der Unterschied zwischen OKR und KPI?
Beim Vergleich von OKR vs KPI geht es weniger um konkurrierende Systeme als um zwei unterschiedliche Fragestellungen.
KPI, ausgeschrieben Key Performance Indicators, sind laufend erhobene Kennzahlen, die den Zustand eines Prozesses oder Geschäftsbereichs abbilden. Sie beschreiben, wie gut das Bestehende funktioniert, und werden ohne zeitliche Begrenzung fortgeschrieben. OKR setzen dagegen ein Veränderungsziel gegenüber einem definierten Ausgangszustand und gelten ausschließlich für einen Zyklus. Der praktische Unterschied lässt sich an einem Punkt festmachen: Ein Unternehmen kann sämtliche KPI im grünen Bereich haben und dennoch seine strategischen Ziele verfehlen, weil KPI die Effizienz des Status quo messen, OKR hingegen die Bewegungsrichtung und die Veränderungsgeschwindigkeit.
Beide Systeme arbeiten gut zusammen. Ein auffälliger KPI-Wert kann der Ausgangspunkt eines Objectives sein, und derselbe KPI dient dann als Baseline und Metrik eines Key Results. Ein Beispiel aus dem Projektumfeld: Die Auslastung kritischer Fachressourcen wird als KPI dauerhaft beobachtet und monatlich berichtet. Liegt sie über Monate bei 112 Prozent, wird daraus im nächsten Zyklus ein Key Result mit dem Ziel, sie von 112 auf 95 Prozent zu senken. Nach Zyklusende läuft der KPI unverändert weiter, das Key Result endet. Wird ein KPI dagegen ohne angestrebte Veränderung unverändert als Key Result übernommen, macht das aus dem OKR-Set ein Reporting-Element ohne jede Steuerungswirkung.

Was ist der Unterschied zwischen OKR und MbO?
Beide Systeme arbeiten mit vereinbarten Zielen, unterscheiden sich aber in vier grundlegenden Merkmalen.
- Taktung: MbO arbeitet in der Regel mit jährlichen Zielen, OKR mit Zyklen von drei Monaten.
- Ebene: MbO-Ziele werden überwiegend individuell vereinbart, OKR-Sets entstehen auf Teamebene.
- Transparenz: MbO-Zielvereinbarungen sind meist vertraulich zwischen Führungskraft und Mitarbeitendem, OKR-Sets sind unternehmensweit einsehbar.
- Vergütungskopplung: MbO ist typischerweise an die variable Vergütung gebunden, OKR ist von Boni und Beurteilungen entkoppelt.
Der zentrale Unterschied liegt in der Wirkung auf das Ambitionsniveau: Vergütungsgekoppelte Ziele werden konservativ gesetzt, weil Sandbagging aus Sicht der Beteiligten rational ist. Entkoppelte Ziele lassen dagegen ambitionierte Formulierungen zu. Beide Systeme können durchaus nebeneinander bestehen, sofern die individuelle Zielvereinbarung und der OKR-Prozess klar getrennt geführt werden, mit unterschiedlichen Terminen, unterschiedlichen Dokumenten und ohne Übernahme von Grading-Werten in Beurteilungsunterlagen.
Was ist der Unterschied zwischen OKR und Balanced Scorecard?
Die Balanced Scorecard ist ein strategisches Kennzahlensystem, das die Unternehmensleistung über vier Perspektiven abbildet: Finanzen, Kunden, interne Prozesse sowie Lernen und Entwicklung. Ihr Grundgedanke ist die Ausgewogenheit, also die bewusste Ergänzung finanzieller Kennzahlen um nicht-finanzielle Steuerungsgrößen.
Angelegt ist die Balanced Scorecard auf mehrere Jahre, abgeleitet wird sie top-down aus der Unternehmensstrategie. Ihr Zweck liegt in der ausgewogenen Messung über alle vier Perspektiven hinweg. OKR verfolgt eine andere Logik und fokussiert bewusst auf wenige Veränderungsziele je Quartal, ohne den Anspruch auf Vollständigkeit über alle Unternehmensdimensionen.
Die Systeme sind kombinierbar und werden in der Praxis häufig gemeinsam genutzt. Die Balanced Scorecard liefert den strategischen Rahmen und die Kennzahlenbasis, aus der sich Moal und Objectives für den jeweiligen Zyklus ableiten lassen. Wer beide Systeme parallel führt, muss allerdings die Datenpflege zusammenführen. Andernfalls entstehen zwei getrennte Berichtswelten mit abweichenden Ständen, und die Diskussion verlagert sich von den Inhalten auf die Frage, welche Zahl gerade gilt.
Fazit zu Objective Key Results (OKR) im Projektmanagement
Strategische Vorgaben werden durch messbare Zyklusziele im Projektalltag wirksam, sobald sie aus dem Purpose über das Moal in quartalsbezogene Ziele und von dort in Initiativen übersetzt werden. Richtung und Messgröße bilden dabei gemeinsam die kleinste Steuerungseinheit der Methode, und erst ihre Kombination erzeugt eine Wirkung, die über eine Absichtserklärung hinausgeht. Fokus, Transparenz und kurze Zyklen entscheiden über den tatsächlichen Nutzen des Zielsystems, nicht die Eleganz einzelner Formulierungen. Der Nutzen entsteht aus der Begrenzung auf wenige Ziele und aus der unternehmensweiten Sichtbarkeit, die Risiken aus unterschätztem Aufwand, aus der Kopplung an die Leistungsbeurteilung und aus unsauber formulierten Messgrößen. Wer beide Seiten kennt, kann die Methode realistisch bewerten und sie klar von der laufenden Kennzahlensteuerung abgrenzen.
Für Projektverantwortliche, PMO-Leitungen und Entscheider in Projektorganisationen ergeben sich daraus drei konkrete Anwendungskontexte: die quartalsweise Priorisierung des Projektportfolios anhand der aktuellen Objectives, die Verknüpfung von Jahreszielen mit laufenden Projekten über die zugehörigen Key Results und der Einstieg über einen begrenzten Pilotbereich. Der pragmatischste Weg beginnt damit, einen einzelnen Bereich über ein bis zwei vollständige Zyklen arbeiten zu lassen und den Prozess erst danach auszuweiten. Wer Ziele, Projekte und Ressourcen im Multiprojektmanagement ohnehin in einem System führen möchte, findet dafür in PLANTA Project eine entsprechende Grundlage – am besten zunächst mit einem kostenlosen Testsystem, das wir auf Ihren Anwendungsbereich anpassen. Alle Editionen und Preisoptionen sowie die Möglichkeit, einen Termin für die Bereitstellung dieses Testsystems zu vereinbaren, finden Sie in der Preisübersicht.
Häufig gestellte Fragen zu OKR
Welche sind die vier Säulen der OKR-Methode?
Die vier Säulen sind Fokus, Alignment, Transparenz sowie ambitionierte Zielsetzung mit regelmäßigem Tracking. Sie wirken ausschließlich gemeinsam: Fehlt eine der Säulen, verliert der gesamte Prozess seine Steuerungswirkung und wird zu einer zusätzlichen Dokumentationsaufgabe ohne erkennbaren Nutzen.
Wie viele OKR sollte ein Team pro Zyklus haben?
Zwei bis maximal fünf Objectives je Team und Zyklus, mit jeweils zwei bis fünf Key Results. Mehr Ziele heben den Fokus-Effekt auf und erhöhen den Pflegeaufwand deutlich; drei Objectives je Team gelten als praxisbewährter Richtwert für den laufenden Betrieb.
Wie lange dauert die Einführung von OKR im Unternehmen?
Bis der Prozess routiniert läuft, vergehen in der Regel zwei bis vier Zyklen, also etwa sechs bis zwölf Monate. Starten Sie mit einem Pilotbereich über ein bis zwei Zyklen, bevor Sie den Prozess auf weitere Teams und Bereiche ausweiten.
Gibt es Alternativen zur OKR-Methode?
Als Alternativen kommen Management by Objectives, die Balanced Scorecard oder klassische KPI-Systeme infrage. Die Wahl hängt vom Zeithorizont ab und davon, ob laufende Leistung gemessen oder gezielte Veränderung gesteuert werden soll.
Related Posts
LETZTE BEITRÄGE
Was ist Scope Creep? Gründe, Auswirkungen und Maßnahmen
Jochen Geißer2026-09-24T21:37:31+00:0025. September 2026|
Was ist OKR? Erklärung, Nutzen und Verwendung der Methode
Beate Schulte2026-09-08T14:50:52+00:008. September 2026|
Was ist eine Projektlandschaft? Erklärung, Erstellung und Lenkung
Jochen Geißer2026-09-03T10:37:47+00:003. September 2026|
